Foram leiloados na quarta-feira (30) cinco lotes que somam 515 quilômetros de linhas de transmissão em seis estados AAgência Nacional de Energia Elétrica (Aneel) promoveu, nesta quarta-feira (30), o primeiro leilão de transmissão de energia elétrica de 2021 com cinco lotes para a construção e manutenção de 515 quilômetros em linhas de transmissão e de …
Continue reading “Leilão de transmissão de energia gerará investimentos de R$ 1,3 bilhão”
Foram leiloados na quarta-feira (30) cinco lotes que somam 515 quilômetros de linhas de transmissão em seis estados
AAgência Nacional de Energia Elétrica (Aneel) promoveu, nesta quarta-feira (30), o primeiro leilão de transmissão de energia elétrica de 2021 com cinco lotes para a construção e manutenção de 515 quilômetros em linhas de transmissão e de 2.600 megavolt-ampéres (MVA) em potência de subestações. O leilão ocorreu na Bolsa de Valores B3, em São Paulo.
A estimava é que 3.057 empregos diretos sejam criados. – Foto: Aneel
Os empreendimentos contemplam seis estados: Acre, Mato Grosso, Rio de Janeiro, Rondônia, São Paulo e Tocantins. A expectativa de investimento é de R$ 1,3 bilhão e se estima a criação de 3.057 empregos diretos.
O ministro de Minas e Energia, Bento Albuquerque, destacou a importância do leilão e afirmou que outros virão pela frente. “Fico orgulhoso como cidadão brasileiro pelos investimentos que estão sendo realizados, pelo ambiente de negócios que estamos proporcionando para que o país possa não só se desenvolver, mas também ter um desenvolvimento sustentável ao longo do tempo.”
“Está autorizado pelo Ministério de Minas e Energia o leilão de dezembro de transmissão que também não tenho dúvida que será um sucesso. E os dois próximos de 2022 que serão realizados também com investimentos vultosos de valor. Isso tudo mostra que o nosso setor está se expandindo”, afirmou o ministro Bento Albuquerque. “Temos muitos investimentos a serem realizados. Serão cerca de R$ 90 bilhões em investimentos nos próximos 10 anos só em transmissão de energia.”
Foram licitadas concessões para a construção, operação e manutenção de três linhas de transmissão e cinco subestações. O prazo para operação comercial dos empreendimentos varia de 36 a 60 meses, para concessões por 30 anos, contados a partir da celebração dos contratos. A assinatura dos contratos de concessão está prevista para o fim de setembro.
O valor global da Receita Anual Permitida de Referência (RAP) a ser paga aos empreendedores é de aproximadamente R$ 187,2 milhões. A RAP é a receita anual que a transmissora terá direito pela prestação do serviço público de transmissão aos usuários, a partir da entrada em operação comercial das instalações.
A proposta de edital foi debatida com a sociedade por meio de consulta pública e recebeu mais de 100 contribuições. As instalações de transmissão desse leilão fazem parte do Programa de Parcerias de Investimentos (PPI), da Presidência da República.

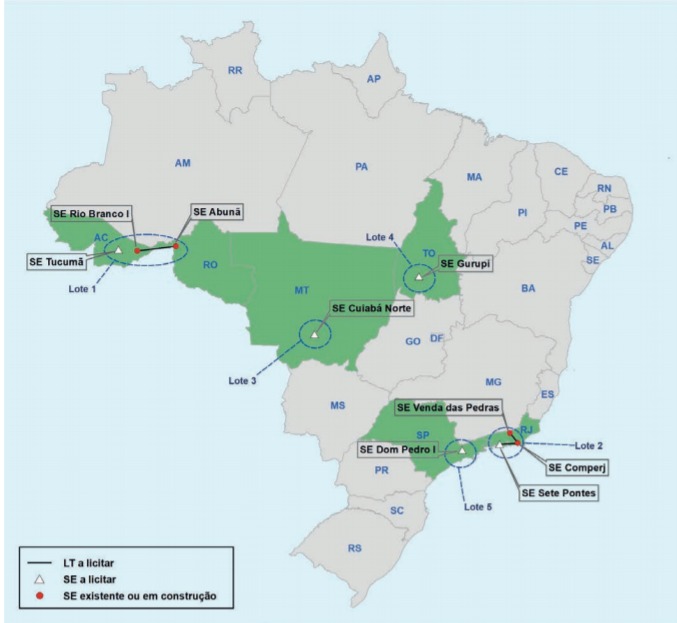

O Lote 1 é integrado por três instalações no Acre e Rondônia
Vencedor: EDP Energias do Brasil
Investimento: R$ 423.155.000
Extensão: 395 km
Potência: 300 MVA
Prazo: 60 meses
O Lote 2 é composto por três instalações no Rio de Janeiro
Vencedor: Shanghai Shemar Power Holdings Co LTD
Investimento: R$ 420.727.000
Extensão: 100 km
Potência: 1.200 MVA
Prazo: 60 meses
O Lote 3 é composto por duas instalações no Mato Grosso
Vencedor: MEZ Energia e Participações Ltda
Investimento: R$ 210.488.000
Extensão: 1 km
Potência: 600 MVA
Prazo: 42 meses
O Lote 4 é integrado por uma instalação no Tocantins
Vencedor: Energisa Transmissão de Energia AS
Investimento: R$ 74.914.000
Potência: 200 MVA
Prazo: 36 meses
O Lote 5 é integrado por três instalações em São Paulo
Vencedor: MEZ Energia e Participações Ltda
Investimento: R$ 161.364.000
Extensão: 19 quilômetros
Potência: 300 MVA
Prazo: 42 meses
Decisão sobre extradição pedida pelo Brasil será da Justiça italiana
Juros básicos estão no maior nível em quase 20 anos
Mais da metade dos atendimentos por bronquiolite foram de pacientes do Entorno Sul; atendimento nas Unidades de Pronto Atendimento (UPAs) fortalece estrutura de cuidado infantil no DF e ajuda a desafogar a rede pública
Agendamentos devem ser feitos on-line nos dias 30 e 31 de julho; clínicas no Gama, em Samambaia e no Paranoá farão os procedimentos ao longo de agosto
